下野市の板金屋根の重ね葺き工事で野地板とルフィングを貼りました

【台風25号に関する注意のお知らせ 10/7更新】
大型で強い台風25号は10月7日未明、日本海で温帯低気圧へと変わりました。温帯低気圧になっても、台風に匹敵するくらいの暴風が吹くおそれがあります。これから温帯低気圧が近付く北日本では引き続き、暴風や高波に警戒してください。
 毎週のようにやってくる台風で屋根に被害が出ている方・被害を受けているかもしれない方もおられると思います。どんなに建物がご心配でも屋根にはのぼらず、街の屋根やさんの無料点検をご利用ください。可能な限りの応急処置もその場でいたします。

現在、台風21号、台風24号の被害により、多くのご相談とお問合せをいただいており、順番に対応しております。皆さまにはご理解を賜りますようお願い申し上げます。

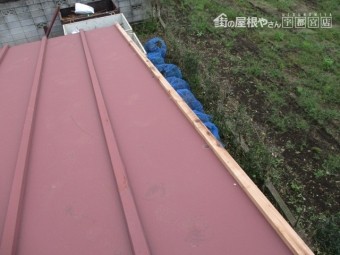

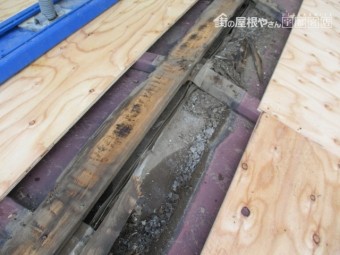

破損箇所です
破損箇所です。

 先日の台風で1階の瓦棒板金屋根の棟板金が飛んで、棟から雨水が入り雨漏りしました。今回、下屋根の板金屋根を横葺きガルバニュウム屋根材の、ニチハ横暖ルーフSに重ね葺きすることになりました。

心木を取りつけました
心木を取りつけました。

 野地板を貼り付ける為、ケラバ側に心木と同じサイズの30ミリ×40ミリの角材を取り付け、瓦棒と同じ高さに調整しました。

野地板を貼りました
野地板を貼りました。

 軒先をスターターを取り付ける為20ミリ出し、瓦棒の心木にビスが効くように65ミリのビスで固定していきます。

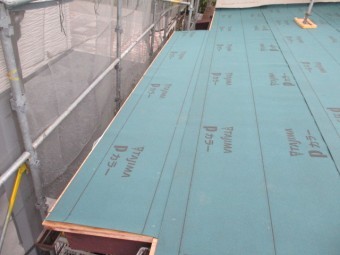

ケラバを加工し取りつけました
ケラバ側を収めました。

 455ミリ間隔の心木にさぶろく版のコンパネを貼るためケラバ側に隙間ができるのでコンパネをカットして取り付け段差を解消しました。

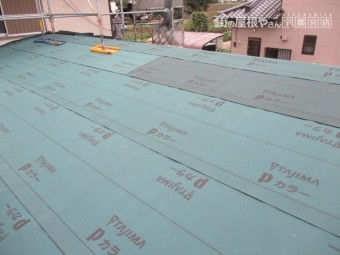

ルーフィングを軒先から貼っていきます
ルーフィングを貼りました。

 軒先にスターターを取り付ける為の20ミリの余裕を持たせて、ルーフィングを直線状に貼り付けていきます。
屋根の形状に合わせてルーフィングを貼っていきます

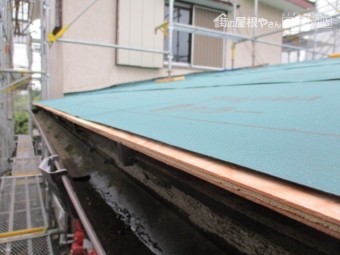

軒先の収まりです。

 ルーフィングを屋根の形状に合わせて貼りました。重ねを100ミリ取り軒先側から貼っていきます。

棟にルーフィングを被せました
棟を被せました。

 左右の軒先から貼ってきて、最後に棟にルーフィングに被せました。これで万が一ルーフの間から雨水が入っても軒先まで運んでくれます。
ルーフィングの貼り付けが終了しました
ルーフィングの貼り付けが終了しました。

 雨が降ってきました。
 今日はここまで
