宇都宮市屋根カバー外壁塗装工事 養生・役物錆止め下塗り 栃木県宇都宮市|家の修理やさん。 お世話になります。 イープラス 青山です。 本日は、宇都宮市で進めている 屋根カバー・外壁塗装工事の3日目 の様子をご紹介します。 3日目は、 サッシまわりの養生 幕板・霧除け庇・土台水切り…
栃木県宇都宮市|家の修理やさん。
お世話になります。 イープラスの青山
です。
本日も、宇都宮市で進めている 屋根カバー・外壁塗装工事の4日目 の様子をご紹介します。
4日目は、屋根カバー工事に向けた
棟板金の撤去
ルーフィング施工
水切りゼロスターターの取付
捨て谷の取付
外壁塗装工事では、
軒天の塗装(1回目・2回目)
を行いました。
屋根工事と塗装工事を並行して進めるため、 作業箇所や職人同士の動線を確認しながら、安全第一で施工しています。

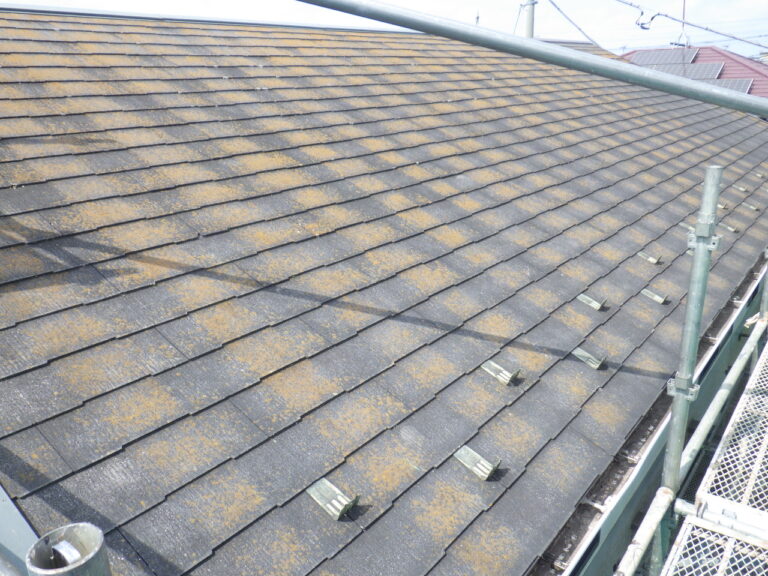

既存の屋根材は、長年の雨風・紫外線による色あせが進み、 表面には苔や汚れが広がっていました。
屋根材自体の経年劣化も見られるため、 今回は既存屋根を撤去せず、 既存屋根の上から新しい屋根材を重ねる「屋根カバー工法」 を採用しています。
屋根カバー工法は、 既存屋根の撤去範囲を抑えられるため、
廃材の削減
工期短縮
屋根の防水性・耐久性向上
につながる工法です。

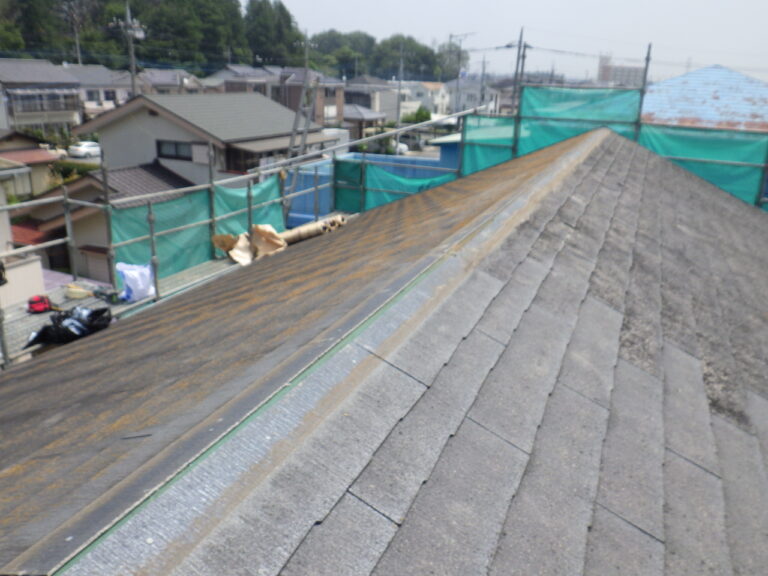

まずは棟板金の撤去から進めます。
棟板金は屋根の頂上部分を覆い、 屋根材同士の取り合いから雨水が入り込むのを防ぐ重要な部材です。

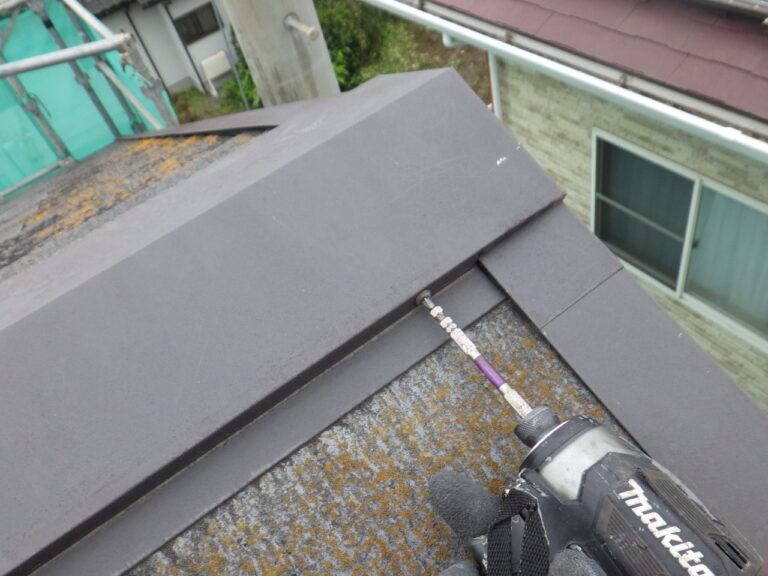

固定しているビスや釘を一つずつ外し、 既存屋根材を傷付けないよう慎重に撤去しました。
屋根カバー工法では、 新しい屋根材の高さ・形状に合わせて棟板金を取り付け直すため、 既存の棟板金はすべて取り外します。
棟板金の下には、板金を固定するための下地材が取り付けられています。
下地材は雨や湿気の影響を受けやすく、 経年によって傷みや固定力の低下が発生することがあります。
古い下地を残したまま新しい棟板金を取り付けると、
強風で板金が浮く
固定力不足
雨水の侵入リスク
につながるため、 屋根カバー工事に合わせて新しい下地へ交換します。

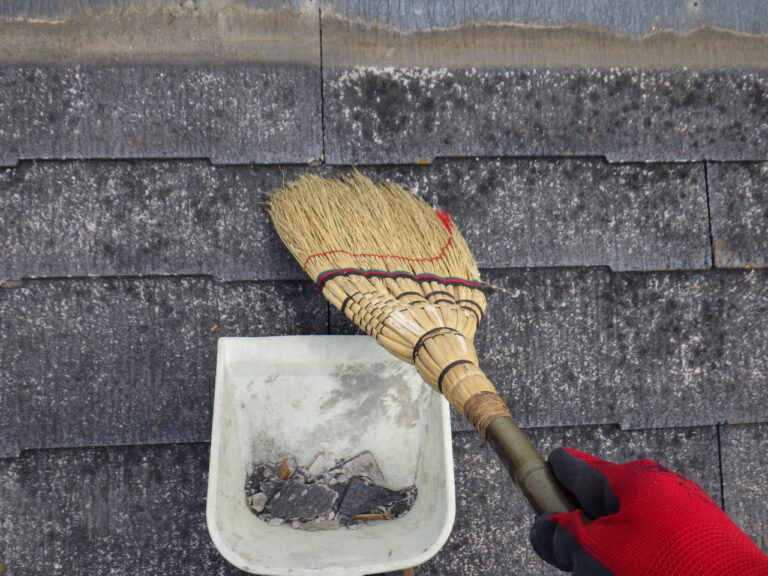

棟板金や下地材の撤去で出た木くず・釘・屋根材の破片を、 ほうきやちり取りで丁寧に清掃します。
屋根面に異物が残っていると、
ルーフィングの浮き
防水シートの破れ
屋根材の施工不良
につながるため、 完成後には見えなくなる部分ですが非常に重要な工程です。

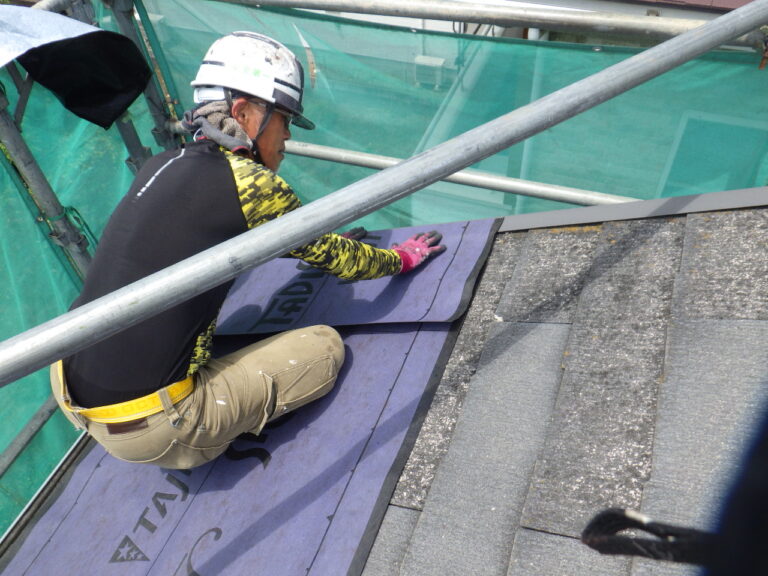

既存屋根の上へルーフィングを貼り付けていきます。
ルーフィングは、 屋根材の下で雨水の浸入を防ぐ 防水シート(屋根の二次防水) です。
強風を伴う雨などで、 わずかな雨水が屋根材の内側へ入り込む場合がありますが、 その雨水を建物内部へ通さず、軒先側へ排出する役割があります。
屋根カバー工法では、 新しい屋根材だけでなく、 その下に施工するルーフィングが建物を守る重要な防水層 になります。

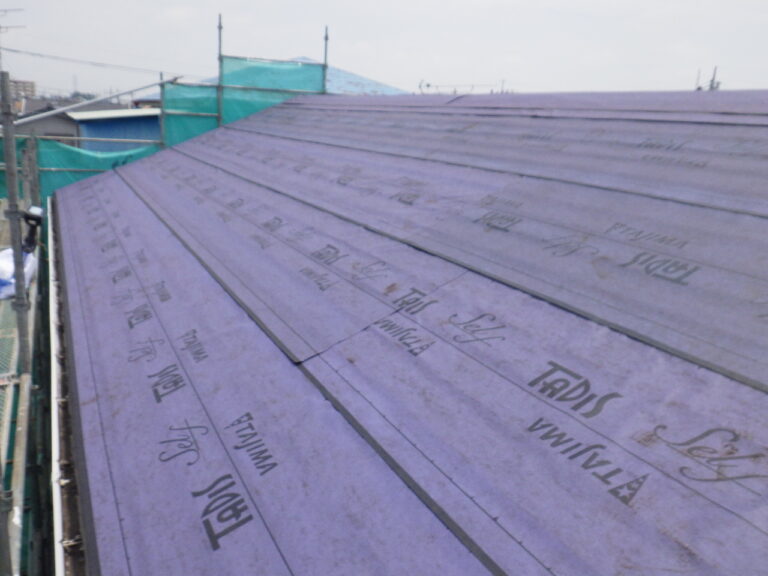

貼り終えた後は、 破れ・浮き・重なり不足がないかを全体確認し、 次の工程へ進みます。

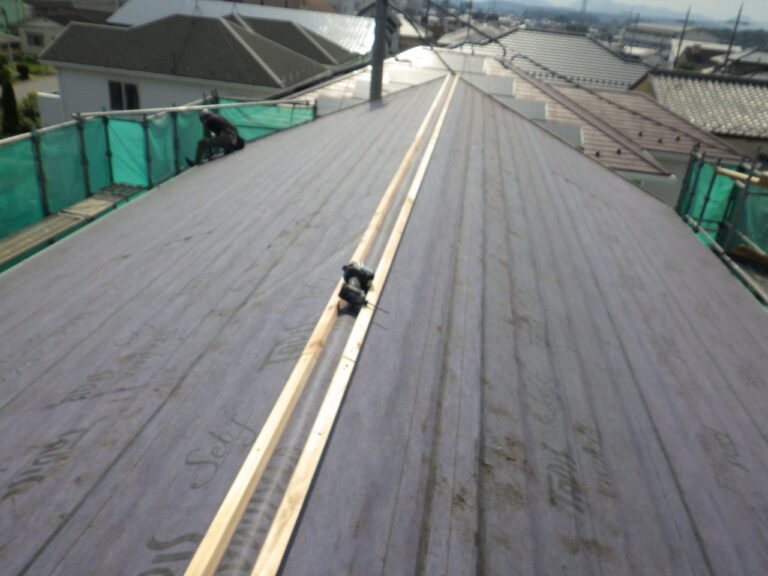

ルーフィング施工後、棟部分へ新しい下地材を取り付けます。
この下地は、 仕上げ工程で棟板金を固定するためのものです。
棟の位置に合わせてまっすぐ取り付け、 ビスでしっかり固定します。
棟板金は風の影響を受けやすいため、 下地の位置や固定状態が非常に重要です。
ルーフィング施工後、棟部分へ新しい下地材を取り付けます。
この下地は、 仕上げ工程で棟板金を固定するためのものです。
棟の位置に合わせてまっすぐ取り付け、 ビスでしっかり固定します。
棟板金は風の影響を受けやすいため、 下地の位置や固定状態が非常に重要です。

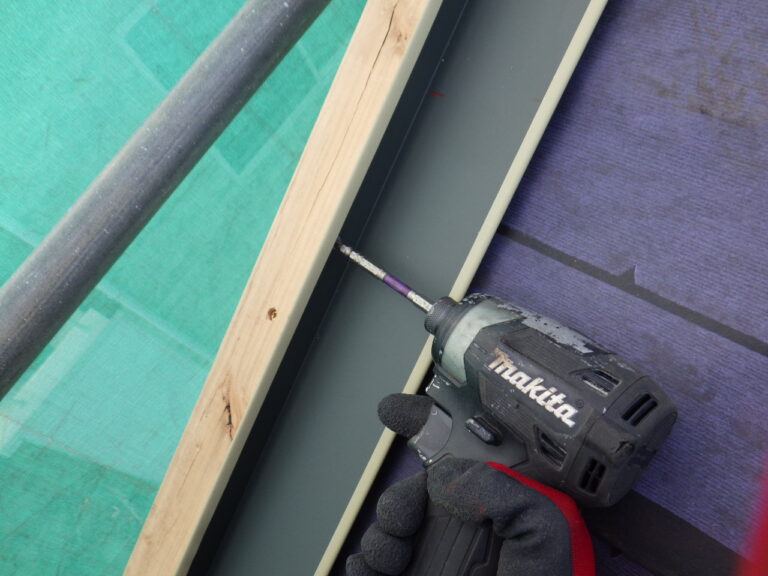

捨て谷は、 屋根の取り合いや雨水が集まりやすい箇所に施工する板金部材です。
仕上げ後には屋根材の下へ隠れる部分ですが、 屋根材の内側へ入り込んだ雨水を外へ排出するための重要な役割があります。
施工箇所の寸法に合わせて加工し、 周辺のルーフィングや役物との重なりを確認しながら取り付けました。
雨水の流れる方向を考慮して板金を納めることで、 屋根内部への浸水リスクを抑えます。

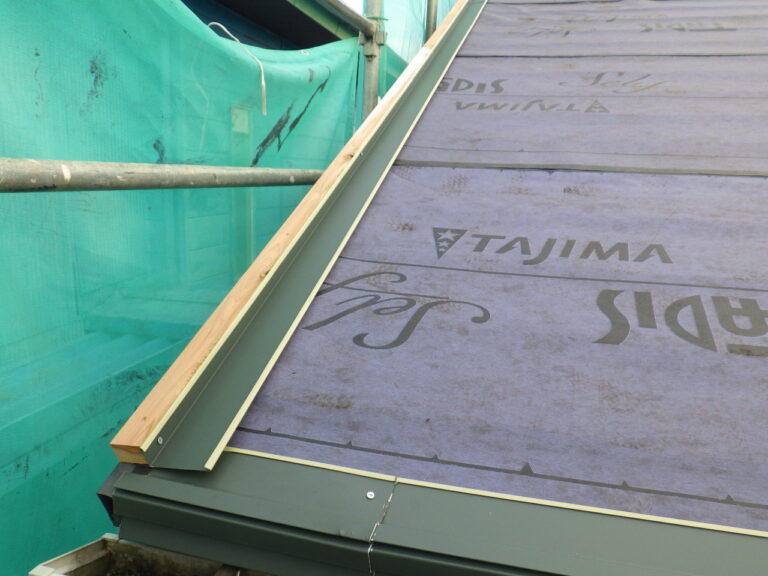

軒先のスターターをまっすぐ取り付け、 雨水が集まりやすい取り合い部分には捨て谷を施工しました。
これで新しい屋根材を張り始めるための下準備が整いました。

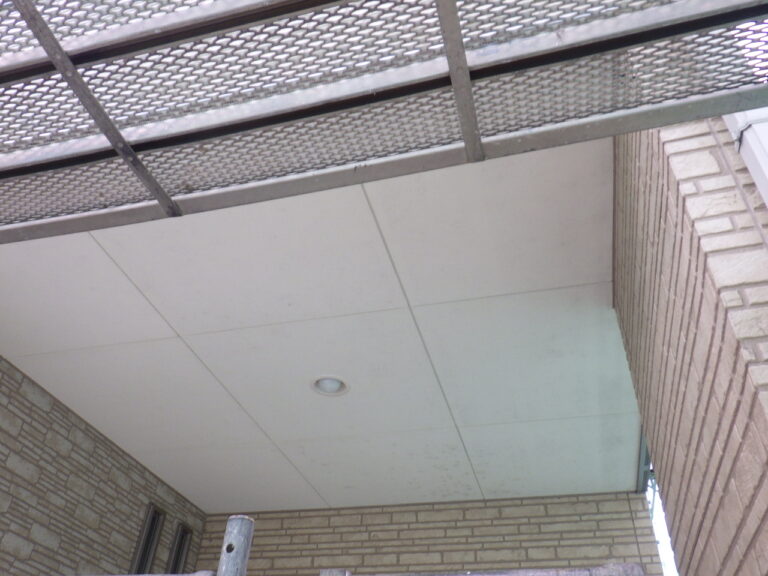

屋根作業と並行して、外壁塗装工事では 軒天の塗装 を進めました。
軒天は、屋根やベランダの裏側にあたる天井部分で、 建物を下から見上げた際に目に入りやすい場所です。
軒天をきれいに塗装することで、 外観全体が明るく清潔な印象になります。
ローラーで軒天全体へ塗料を均一に塗布し、 境目や端部は刷毛で丁寧に塗り込みます。

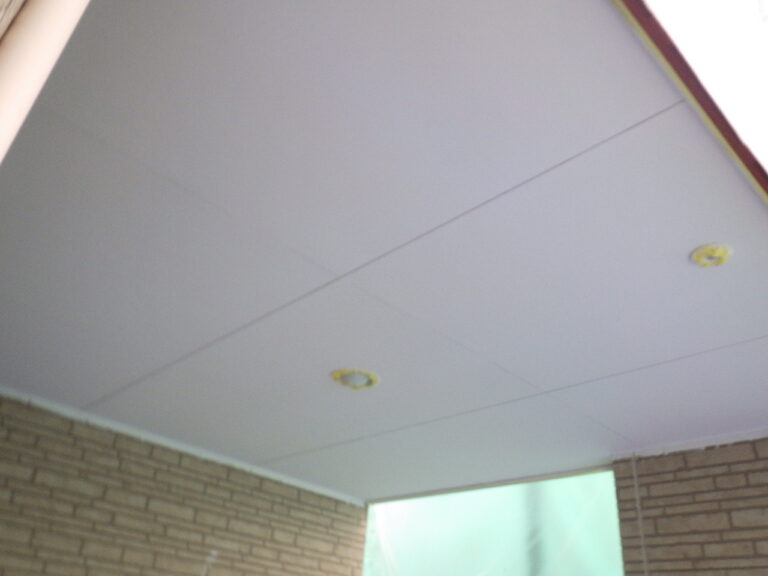

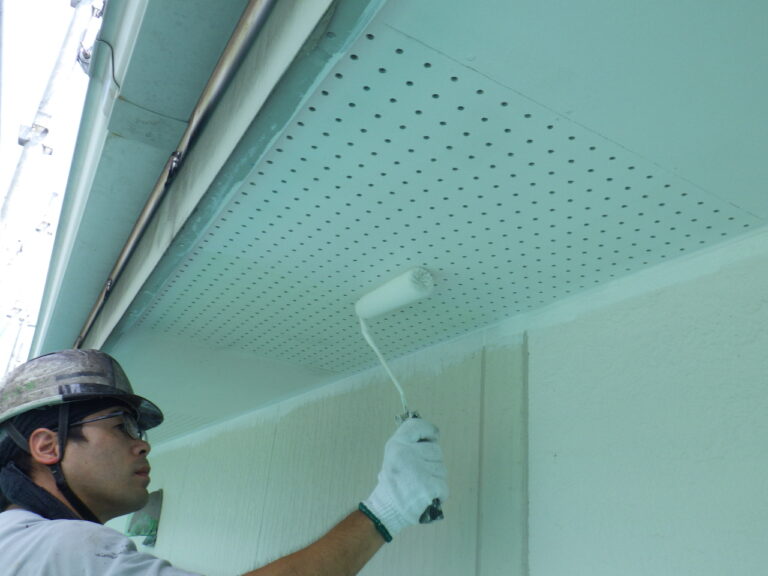

1回目の塗装では、 既存の軒天へ塗料を密着させながら、 色の吸い込みや塗りムラを整えていきました。

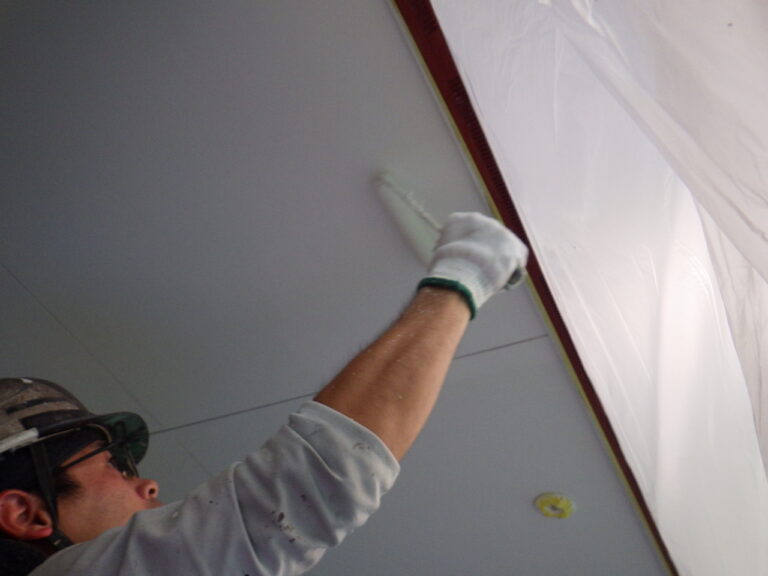

乾燥を確認してから、仕上げとなる2回目の塗装を行います。
2回塗りを行うことで、
塗膜の厚み確保
色ムラの抑制
表面保護の強化
につながります。
照明器具まわりや外壁との境目は、 仕上がりラインを確認しながら慎重に塗装しました。

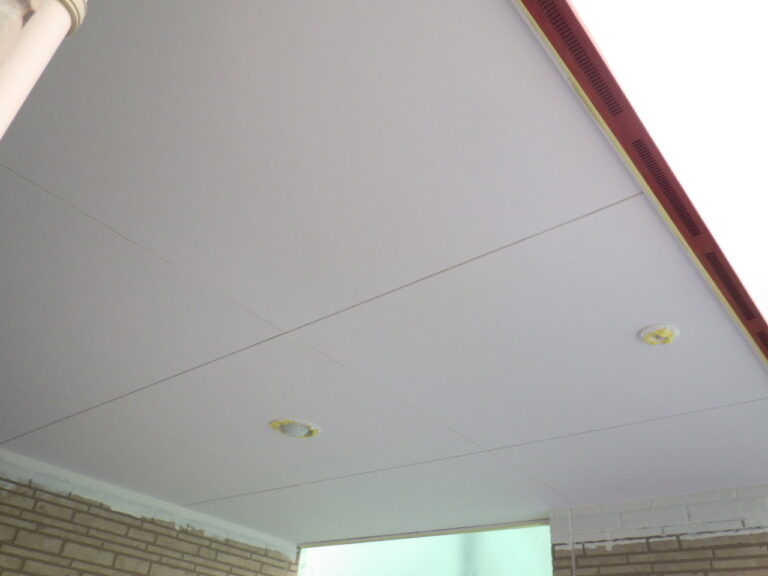

2回塗りによって色合いが均一になり、 清潔感のある明るい軒天へ仕上がりました。
軒天は湿気や汚れの影響を受けやすいため、 適した塗料で保護することで長持ちにつながります。
屋根では、
棟板金・下地の撤去
清掃
ルーフィング施工
新しい下地取付
水切りゼロスターター・捨て谷の取付
まで完了しました。
外壁塗装では、 軒天を 2回塗りで仕上げ ています。
明日は、 外壁の下塗り塗装と、屋根材の施工を進める予定です。
引き続き、安全に注意しながら丁寧に施工してまいります。
屋根カバー工事では、 仕上げとなる屋根材だけでなく、
ルーフィング
水切り
捨て谷
といった 雨水を排出する役物の納まりが非常に重要 です。
万が一屋根材の内側へ雨水が入り込んでも、 ルーフィング・水切り・捨て谷によって外へ流れる経路を確保しておくことで、 屋根下地や建物内部への浸水リスクを抑えられます。
